Schwingfest planen: Der Praxisleitfaden für OKs
Wie man ein kantonales Schwingfest mit Jungschwingertag über ein ganzes Wochenende organisiert – mit allem, was dazugehört.

Kurz und knapp
- Ein kantonales Schwingfest ist ein mehrjähriges Grossprojekt, bei dem Aufbau, Festbetrieb und Abbau gemeinsam geplant werden müssen.
- Bei rund 8’000 Zuschauern können über 600 Helfer und mehr als 200 Schichten notwendig sein.
- Der Jungschwingertag ist ein vollwertiger Festtag und benötigt bereits die komplette Infrastruktur und Organisation.
- Klare Verantwortlichkeiten und direkte Kontaktpersonen pro Schicht sorgen dafür, dass Probleme schnell gelöst werden können.Besonders kritisch sind Übergangsschichten vom Samstag auf Sonntag sowie der Abbau, da dort häufig Helferlücken entstehen.
- Eine zentrale, digitale Helferplanung erleichtert die Koordination der zahlreichen Einsätze und macht offene Schichten frühzeitig sichtbar.
Das klassische Schwingwochenende
Das typische kantonale Schwingfest folgt einem bewährten Zweitagesrhythmus: Samstag gehört den Jungschwingern, Sonntag den Aktivschwingern. Diese Aufteilung hat sich über Jahrzehnte etabliert und hat gute Gründe – sie gibt jedem Wettkampf sein eigenes Gewicht und seine eigene Atmosphäre, ohne dass die Jüngeren im Schatten der grossen Kämpfe des Folgetags stehen.
Wer ein solches Wochenende plant, sollte beide Tage von Anfang an als gleichwertige Veranstaltungen behandeln. Das hat Konsequenzen für die gesamte Infrastrukturplanung: Alles muss bereits am Samstag vollumfänglich betriebsbereit sein.
«Ein Schwingfest ist kein Event, der einfach stattfindet. Es ist ein Projekt von zwei bis drei Jahren, das am Wettkampftag schweigend im Hintergrund laufen muss.»
Der Jungschwingertag als eigenständiges Fest
Zu oft wird der Jungschwingertag als kleines Vorspiel zum eigentlichen Aktivfest behandelt. Das ist ein Fehler. Ein kantonaler Jungschwingertag bringt Dutzende von Nachwuchsschwingern aus der ganzen Region zusammen, hat ein eigenes Rechnungsbüro, eigene Platzsprecher, eigene Betreuer und ein Rahmenprogramm für Familien. Die Festwirtschaft läuft auf vollen Touren, der Parkplatz ist ausgelastet, und das Publikum erwartet eine vollwertige Veranstaltung.
Entsprechend muss die gesamte Infrastruktur – Festzelt, Gabenbeiz, Grillstände, Parkierung, Abfall – schon am Samstag vollumfänglich betriebsbereit sein. Das ist keine Selbstverständlichkeit, wenn man bedenkt, dass der Aufbau meist in der Woche davor läuft.
Schwingfest planen: Der Praxisleitfaden für OKs
Ein kantonales Schwingfest mit 8’000 Zuschauern liegt in einer eigenen Kategorie zwischen Dorffest und Massenanlass.
- Helfer total: 600+ Personen über alle Schichten verteilt
- Schichten: 200+ einzelne Schichten über 5–6 Wochen verteilt
- Festtage: 2 (Jungschwinger Sa, Aktivschwinger So)
- Aufbauwochen: 3-4 (Tribüne, Arena, Festzelt, Grillstände)
Entscheidend ist der lange Projektbogen: Der erste Einsatz beginnt Wochen vor dem Fest, der letzte endet erst nach dem kompletten Rückbau.
Das OK – Ressorts und Verantwortlichkeiten
Die Organisationsstruktur eines kantonalen Schwingfests folgt einem bewährten Muster: Ein Gesamtleiter koordiniert mehrere Ressorts, die jeweils von einer verantwortlichen Person geführt werden. Jedes Ressort hat direkte Entscheidungskompetenz in seinem Bereich.
- Infrastruktur & Sport – Kritische Phase: 4 Wochen vor bis 1 Woche nach dem Fest.
- Festwirtschaft – Kritische Phase: Festtage inklusive Vorbereitungstag.
- Sport / Schwingen – Kritische Phase: beide Festtage.
- Finanzen & Support – Cash-Management, Kassen, Ticketing, OK-Unterstützung. Kritische Phase: Abend vor dem Fest bis Festende.
Praxistipp
Jedes Ressort braucht eine klar definierte Stellvertretung. Krankheit oder Ausfall einer Schlüsselperson kurz vor dem Fest ist kein Ausnahmefall – es ist eine Planungsvariable.
Kontaktperson statt anonyme Ressorts
Was in der Praxis den Unterschied macht: Jede einzelne Schicht hat eine namentlich benannte Kontaktperson mit Telefonnummer. Nicht «das Infrastrukturressort» ist zuständig für den Aufbau der Grillstände – sondern eine konkrete Person, erreichbar unter einer konkreten Nummer. Diese Personalisierung sorgt dafür, dass Probleme am Festtag innert Minuten gelöst werden, weil jeder weiss, wen er anrufen muss.
Zwei Tage, zwei Rhythmen
Samstag: Jungschwingertag
Der Samstag gehört oftmals den Jungschwingern. Das Programm beginnt früh: Schon um halb sieben sind die ersten Helfer in der Festwirtschaft aktiv, die Kolportage mit Kaffee- und Kaltgetränketrägern nimmt ihren Betrieb auf, und die Parkplatzeinweiser stehen ab früh morgens bei ihren Positionen. Die Schwingplatz-Crew bereitet den Platz vor, Rächeler und Täfali-Dreher sind spätestens zur gleichen Zeit vor Ort.
Parallel läuft das Rechnungsbüro auf vollen Touren: Einteilungen, Kuriere zwischen Rechnungsbüro und Schwingplatz, Platzchef, Ranglistenverkauf. Der Jungschwingertag endet am frühen Abend – danach beginnt sofort die Reinigung von Turnhalle und Garderobe, der Schwingplatz wird aufgeräumt, und die Festwirtschaft läuft weiter bis in den Abend.
Noch am Samstagabend laufen die letzten Vorbereitungen für den Sonntag: Der Schwingplatz wird für das Aktivfest neu hergerichtet, die Tribüne überprüft, das Bankett vorbereitet. Wer diesen Übergangsprozess unterschätzt, startet am Sonntag unvorbereitet.
Sonntag: Das Aktivschwingfest
Der Sonntag ist der Höhepunkt – und er beginnt vor Tagesanbruch. Früh morgens übernimmt das Cash-Management-Team die erste Schicht und bereitet alle Kassen vor. Grillstände, Kolportage und Festwirtschaft öffnen früh, und bis zu 40 Parkplatzeinweiser stehen auf ihren Positionen. Der eigentliche Wettkampf beginnt am Vormittag, das Bankett mit Hunderten von Gästen läuft parallel, der Schlussgang fällt auf den frühen Abend.
Nach dem Schlussgang läuft der Betrieb noch Stunden weiter: Tribüne aufräumen, Abfallstationen entleeren, Bar und Festzelt schliessen geordnet. Das Ende des Fests ist kein Moment – es ist ein Prozess, der bis nach Mitternacht dauert.
«Der Sonntag beginnt nicht um acht Uhr morgens. Er beginnt Stunden früher – mit dem Cash-Management, das die Kassen vorbereitet, und den Grillständen, die schon aufheizen.»
Infrastruktur und Aufbau

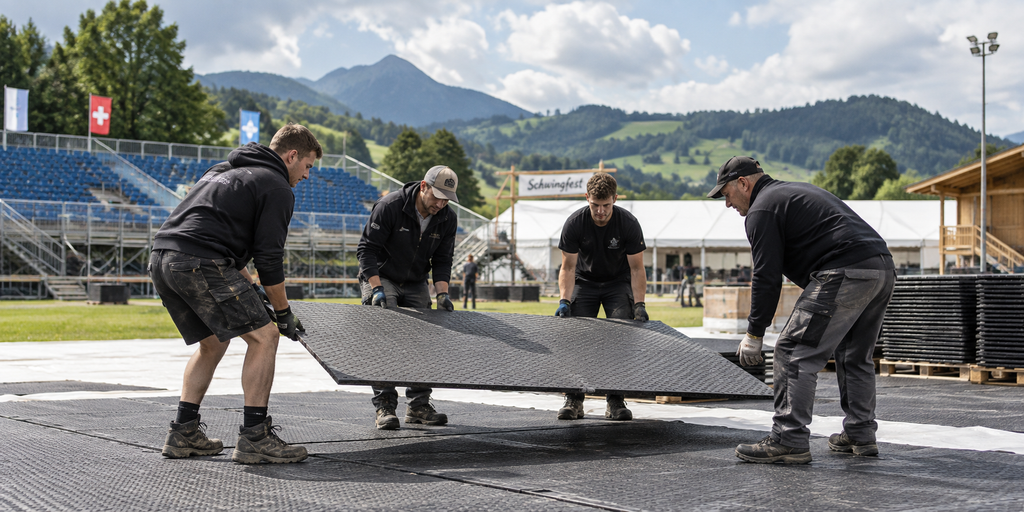

Der Aufbau eines Schwingfests ist ein eigenes Projekt innerhalb des Projekts. Er beginnt Wochen vor dem Fest und endet Tage nach Abschluss der Wettkämpfe. Wer denkt, Auf- und Abbau seien Nebensache, unterschätzt den grössten logistischen Block des ganzen Unternehmens.
Zeitplan
- 6 Wochen zuvor: Schotterpisten erstellen
- 3 Wochen zuvor: Anlieferung und Aufbau Tribüne
- 2 Wochen zuvor: Aufbau Arena und Festzelt
- 10 Tage zuvor: Steinstossen-Aufbau, WC-Container, Gabentempel
- 1 Woche zuvor: Montage Werbeplanen, Deko, Schirmständer, Fahnenhimmel
- 3 Tage zuvor: Schwingplatz vorbereiten, Tischgarnituren, Barzelt-Aufbau
- Sa/So: Betrieb
- 1-5 Tage danach: Abbau in Etappen
Häufige Fehler
Der Abbau wird personell massiv unterschätzt. Aufbau findet unter Hochmotivation statt, Abbau oft unter Erschöpfung und an Werktagen. Deshalb unbedingt separate Helferlisten für den Abbau anlegen – und diese nicht mit den Festtagshelfern überschneiden.

Festwirtschaft – das Herzstück
Die Festwirtschaft eines kantonalen Schwingfests ist kein Restaurantbetrieb. Sie ist ein temporäres Gastronomieangebot mit mehreren eigenständigen Standorten, Hunderten von Helfern und einem Umsatz, der die Finanzierung des ganzen Anlasses massgeblich trägt.
Die Festwirtschaftsstandorte
- Gabenbeiz / Gabentempel-Beiz
- Festzelt mit Bankettbetrieb
- Barzelt / Barbereich
- Dreifachturnhalle
- Mehrere Grillstände
- Mobile Getränkeversorgung
Das Schichtprinzip in der Festwirtschaft
Jeder Standort arbeitet nicht mit einem einzigen Team, sondern mit gestaffelten Schichten: In der Gabenbeiz beginnt die erste Schicht früh morgens, die letzte endet nach Mitternacht. Dazwischen gibt es je nach Standort zwei bis vier Übergaben. Das erfordert präzise Übergabeprozesse, klare Zuständigkeiten pro Schicht und eine übergeordnete Schichtleitung pro Standort.
Besonders anspruchsvoll ist der Übergang vom Samstag auf den Sonntag: Die Festwirtschaft läuft oft noch in den Samstagabend hinein, während parallel bereits erste Vorbereitungen für den Hochbetrieb des Sonntags anlaufen. Wer diese Übergangsschicht nicht explizit plant, gerät am Sonntagmorgen in Zeitnot.
Empfehlung
Für jeden Grillstand, jeden Restaurantbereich und jede Bareinheit eine eigene Kontaktperson bestimmen – und die Übergangsschicht Samstagabend/Sonntagmorgen mit einem erfahrenen Team besetzen.
Logistik und Nachschub
Die unterschätzteste Rolle in der gesamten Festwirtschaft ist der Logistikchef. Er koordiniert alle Warenanlieferungen, steuert die Fahrer und sorgt dafür, dass kein Stand während des Betriebs leer läuft. Für den Hauptfesttag sind mehrere Helfer/Fahrer-Teams im Einsatz, die in Schichten von morgens bis nach Mitternacht durcharbeiten.
Helferplan und Schichtmanagement
Die Anatomie einer Schicht
Jede Schicht hat im gut geführten Helferplan dieselbe Struktur: Datum und Uhrzeit, Treffpunkt, Dauer, verantwortliche Kontaktperson mit Telefon und E-Mail, benötigte Anzahl Helfer, belegte Anzahl Helfer und – entscheidend – den Status der Belegung.
Frühzeitig aufdecken, was fehlt
Die grössten Risiken entstehen nicht dort, wo man sie erwartet. Erfahrungsgemäss sind Aufbauschichten gut besetzt, weil das OK diese aktiv bewirbt. Kritische Lücken entstehen oft bei der Übergangsschicht Samstagabend sowie beim Abbau in der Woche nach dem Fest – beides Zeiten, an denen die Motivation naturgemäss nachlässt.

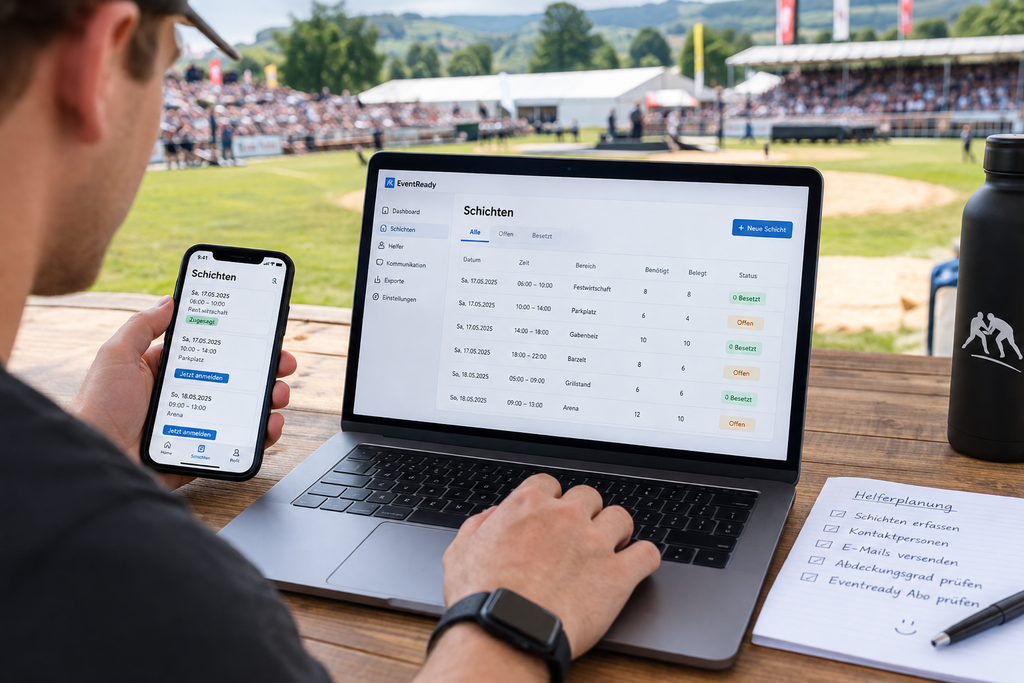

Digitale Helfertools
Web-basierte Helferplan-Tools vereinfachen die Organisation von Hunderten von Helfereinsätzen. Besonders einfach wird die Anmeldung, wenn Helfer ihre Schichten selbst wählen können, ohne dafür einen eigenen Account erstellen zu müssen. Wie das funktioniert, zeigen wir im Beitrag Helferplanung leicht gemacht: Helfer wählen Schichten ohne Account.

Doppelbesetzungen einplanen
Ein Schwingfest plant nicht mit 100% Auslastung. Erfahrene OKs rechnen damit, dass am Festtag 5–10% der eingeschriebenen Helfer krankheitshalber oder aus anderen Gründen nicht erscheinen. Kritische Schichten sollten deshalb bewusst leicht überbesetzt werden.
Verkehr, Parkierung und Sicherheit
Parkplatzkonzept
Bereits in der Vorwoche müssen Parkflächen vorbereitet und markiert werden. Am Festwochenende braucht ein solches Event in der Spitze 30–40 Parkplatzeinweiser, die in mehreren Schichten eingeteilt sind – an beiden Tagen. Dabei ist der Sonntag typischerweise deutlich stärker frequentiert als der Samstag.
Strassensperrungen
Rund um das Festgelände sind in der Aufbauphase regelmässig Strassensperrungen notwendig – für Tribünenanlieferungen, Materialtransporte, grosse Fahrzeuge. Auch diese Sperrungen brauchen dedizierte Verkehrshelfer.
Zutrittskontrolle
Die Arena beim Aktivschwingerfest und der Bankettraum brauchen separate Zutrittskontrolltruppen. Dabei geht es nicht nur ums Ticketscanning – sondern um die Steuerung grosser Menschenmengen in einem überschaubaren Zeitfenster kurz nach Öffnung der Tore. Am Jungschwingertag ist der Einlass meist unkomplizierter, dennoch braucht auch der Samstag klare Zugangsregelungen.
Finanzen und Cash-Management
Schichtsystem für Kassenteams
Kassenteams arbeiten in Schichten, die mit den Festwirtschaftsschichten synchronisiert sind. Jede Übergabe dokumentiert den Kassenstand. Schichtleiter tragen die Verantwortung für ihren Kassenbestand und melden am Schichtende an den Cash-Management-Chef. Zwischen Samstag und Sonntag erfolgt ein vollständiger Kassenschluss für den ersten Festtag, bevor die Sonntagskassen neu eröffnet werden.
Ticketing seperat denken
Der Ticketverkauf für das Schwingerfest – Tageskassen, Vorverkauf, Sitzplatzkarten – ist eine eigene Operation, die für beide Festtage separat geführt wird. Info/Anweisung-Teams in der Arena helfen den Zuschauern zu ihren Plätzen.
Abbau und Nacharbeit
Abbau in Etappen
Direkt nach dem Fest beginnt die Reinigung: Festzelt, Gabentempel, Barzelt, Dreifachturnhalle – alle in separaten Teams, alle mit klarem Zieldatum für die Übergabe. Danach folgt der eigentliche Abbau von Arena und Festzelt in mehreren Tagesschichten.
Finanzielle Abrechnung
«Der Abbau ist das ehrlichste Mass dafür, wie gut ein Fest wirklich organisiert war. Wer gut plant, schliesst sauber ab.»
Gleichzeitig mit dem physischen Abbau beginnt die finanzielle Abrechnung. Jeder Stand, jede Kasse, jeder Bereich wird rapportiert – getrennt nach Samstag und Sonntag. Der Kassenschluss muss innert weniger Tage erfolgen.
Die Nachbesprechung als Lernmoment
Einen Monat nach dem Fest sollte das OK eine strukturierte Nachbesprechung durchführen. Was lief gut? Was hätte besser funktioniert? Diese Erkenntnisse sind das wertvollste Kapital für das nächste Schwingfest in der Region.
Fazit: Tradition braucht Organisation
Hinter den spannenden Kämpfen im Sägemehl steckt eine Organisation, die über Monate und Jahre gewachsen ist. Mit klaren Verantwortlichkeiten, sauberer Helferplanung für beide Festtage und realistischer Nacharbeit wird aus einem Grossprojekt ein starkes Gemeinschaftserlebnis.
